Установка бордюра на площадке

Установка бордюра
Артикул: 11467
ССП-МОНТАЖ
2 200 ₽
пог.м
ОписаниеОтзывы (0)

Для искусственного покрытия (газон, резиновая плитка, рулоны) критично, чтобы край был жёстко зафиксирован: покрытие не должно «ползти», а бордюр — выворачиваться от нагрузок. Цементный замок даёт такую фиксацию и защищает от морозного пучения.


Пошаговая технология (можно брать как блок на сайт)

  1. Разметка. Натяните шнур по внешней линии будущего бордюра. Отметьте высоту верхнего края: для спортивных площадок обычно делают бордюр вровень с покрытием или с минимальным выступом 5–10 мм, чтобы не спотыкаться.

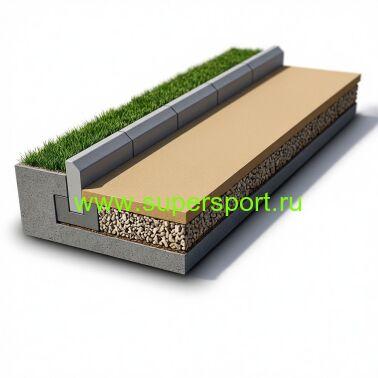

  2. Траншея. Ширина траншеи — на 15–20 см больше ширины бордюрного камня (чтобы удобно было делать замок). Глубина — высота бордюра плюс 10–15 см на песчано-щебёночную подушку.

  3. Подушка и геотекстиль. На дно траншеи уложите геотекстиль (плотность 200–250 г/м²), затем слой щебня фракции 20–40 мм толщиной 10 см, утрамбуйте. Сверху — слой песка 5 см, выровняйте и уплотните. Это снизит влияние морозного пучения и продлит срок службы.

  4. Установка бордюра. Ставьте камни по шнуру и уровню. Между камнями оставляйте зазор 3–5 мм для швов. Для подгонки используйте резиновую киянку — металлический молоток расколет бетон.

  5. Цементный замок. С наружной стороны (со стороны газона/грунта) сделайте «замок» из бетона класса не ниже B15 (или пескобетон М150–М200, либо цемент М400 + песок 1:3). Высота замка — не менее 2/3 высоты видимой части бордюра, ширина — 10–15 см. Смесь должна быть пластичной, но не жидкой.

  6. Обратная засыпка. С наружной стороны пазухи траншеи заполните щебнем или песком и тщательно уплотните. С внутренней стороны (под покрытие) оставьте ровную площадку под основание.

  7. Выдержка. Перед укладкой покрытия дайте бетону набрать прочность — минимум 48–72 часа при +20 °C. При более низкой температуре срок увеличивается.

Важные нюансы для искусственного покрытия

  • Уклон. Бордюр должен идти с небольшим уклоном от покрытия (0,5–1 см на 1 м), чтобы вода стекала наружу и не застаивалась на площадке.

  • Швы. После схватывания бетона расшивайте швы цементным раствором (цемент М400 + мелкий песок 1:2) — это предотвратит вымывание и расшатывание камней.
  • Морозостойкость. Используйте бетон с морозостойкостью не ниже F150 и водопроницаемостью W4–W6 — это критично для климата с перепадами температур.
  • Криволинейные участки. Для плавных радиусов подрезайте бордюры алмазным диском. Прямые короткие вставки на крутых поворотах лучше не делать — они дают слабые стыки.

Частые ошибки (хороший блок «Чего избегать» для сайта)

  • Нет бетонного замка или он слишком низкий — бордюр выворачивается при пучении грунта.

  • Подушка из одного песка без щебня — просадка и перекос линии.

  • Укладка покрытия сразу после монтажа — бетон не успевает набрать прочность, бордюр смещается.

  • Металлический молоток вместо резиновой киянки — сколы и трещины на камне.

  • Отсутствие уклона — вода скапливается на покрытии, зимой образуются наледи.

Рекомендации по материалам (для карточки товара или раздела «Материалы»)

  • Бордюрный камень: вибропрессованный, марка бетона не ниже B25, морозостойкость F200.

  • Геотекстиль: 200–250 г/м², нетканый.

  • Щебень: фракция 20–40 мм, без глины и пыли.

  • Песок: мытый, модуль крупности 2,0–2,5.

  • Бетон/смесь: класс B15 и выше, либо пескобетон М150–М200.
